12月12日16时12分,UG环球官网集团抚远生物质热电联产项目一次并网发电乐成,机组各系统参数正常,设备运行平稳、质量优良。
作为UG环球官网集团转型生长的重要一环,抚远市生物质热电联产项目是UG环球官网集团在生物质发电领域的首个投资项目。该项目由UG环球官网集团投资公司开发,UG环球官网集团生物质发电(抚远)有限公司卖力该项目的投资、建设和运营,国际公司卖力项目的EPC建设,锅炉公司、电机公司、汽轮机公司三大主机厂为该项目提供主机设备。该项目以生物质秸秆为原料进行发电,在有效解决抚远市秸秆燃烧带来的情况污染问题的同时,还可为拉动外地经济生长、营造就业情况注入动力。
抚远生物质热电联产项目于2019年3月开始计划,进行可行性研究、前期地勘及开端设计。同年7月,UG环球官网集团抚远项目团队正式进场组织施工和前期准备事情,并于冬歇期前完成计划土建工程。

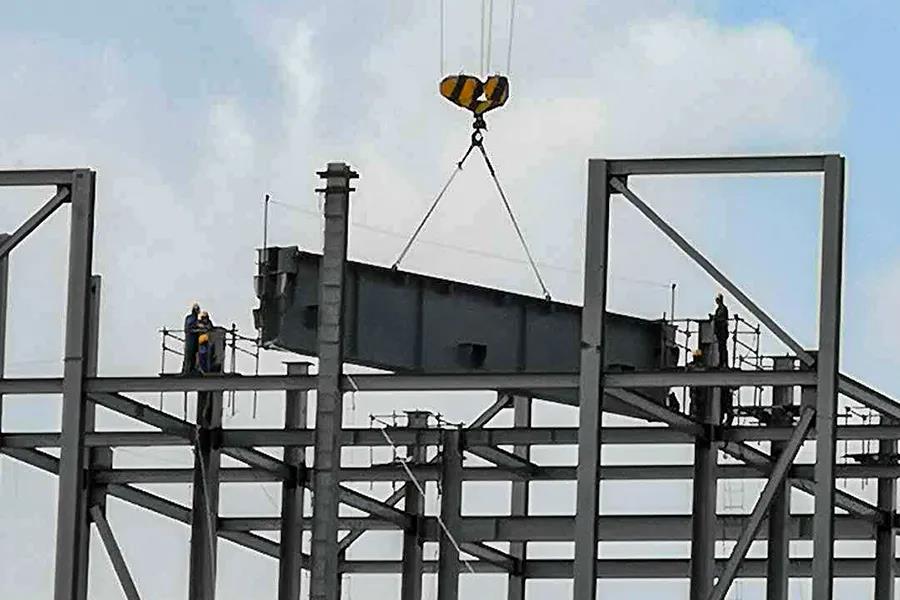

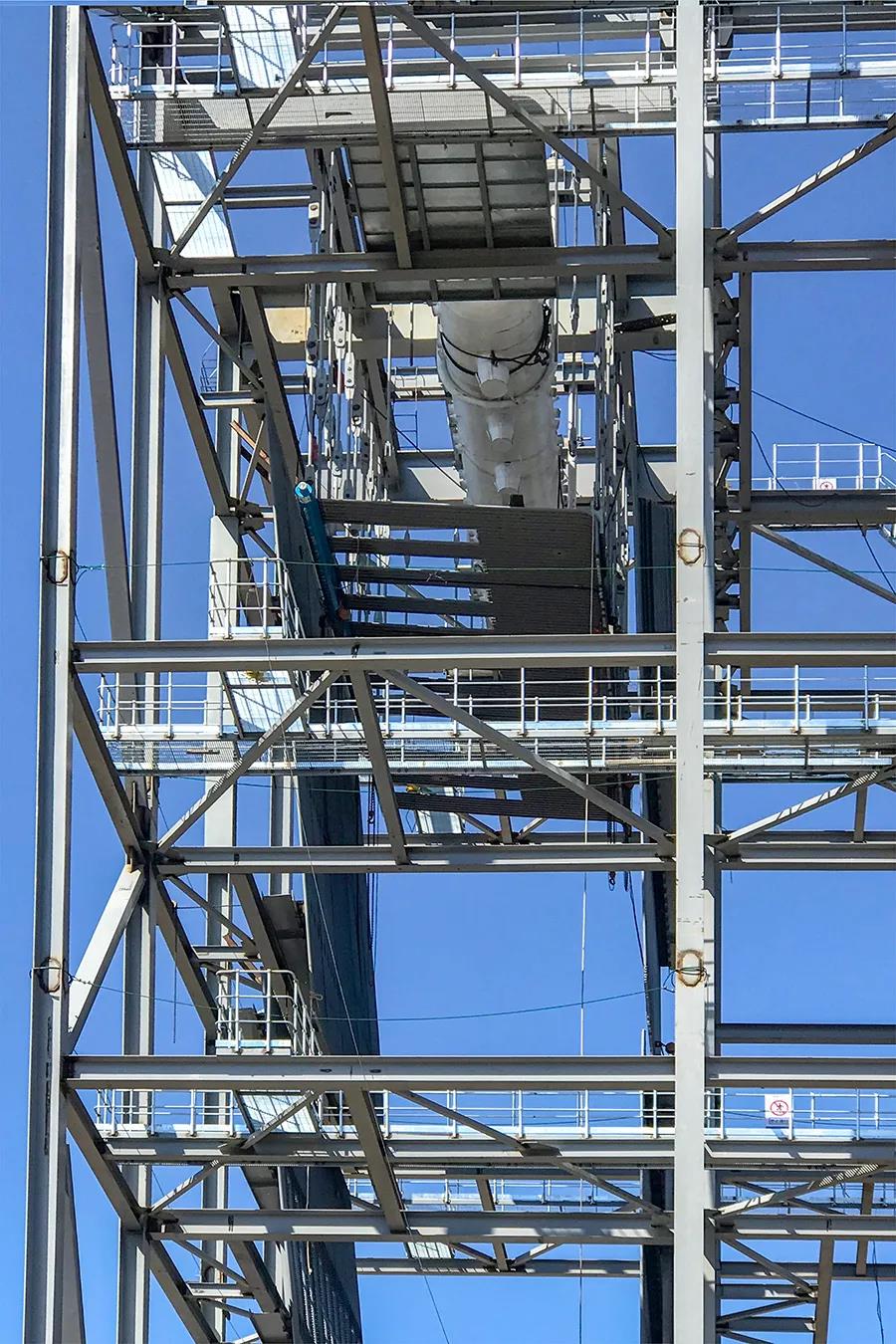

2019年11月18日,锅炉钢结构吊装完成。

4月3日,锅炉大板梁一次吊装乐成。
4月30日,汽包吊装完成。

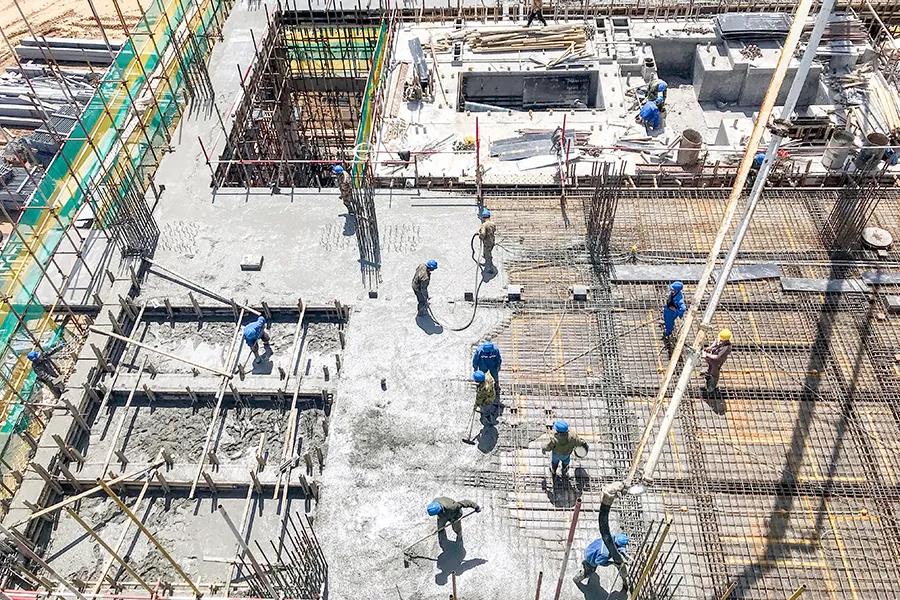

6月4日,汽轮发电机基础完成。
2020年7月以来,UG环球官网集团抚远项目团队实行24小时倒班作业。地下电缆沟道全力抢工,力保全厂设备受电并开始单体调试;输料系统钢结构3天内吊装完成,为输料系统设备装置调试争取时间;锅炉保温砌筑24小时倒班施事情业,冷却塔内淋水构件及配水槽连续吊装,为全厂通水调试做好准备。

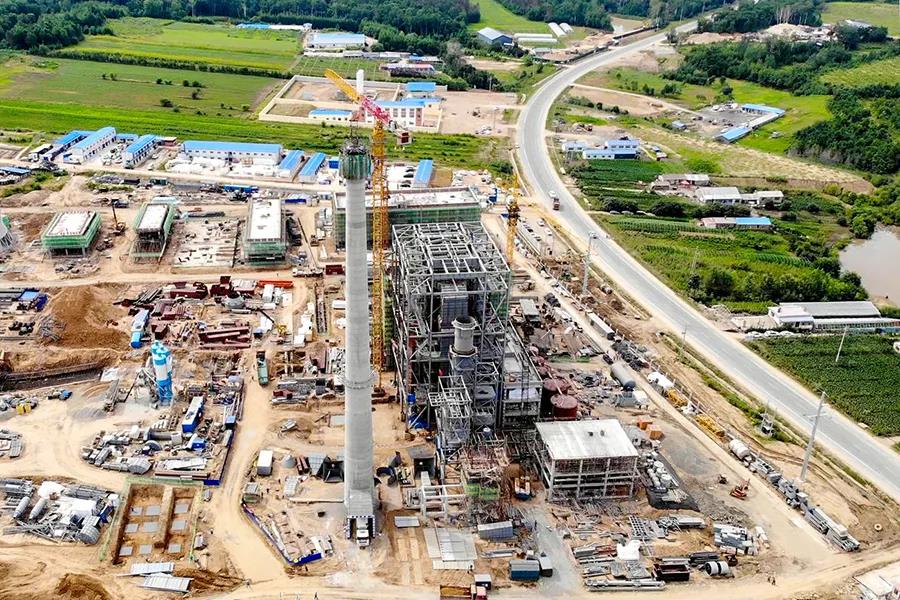

7月20日,烟囱结构到顶。

7月24日,锅炉水压试验完成。

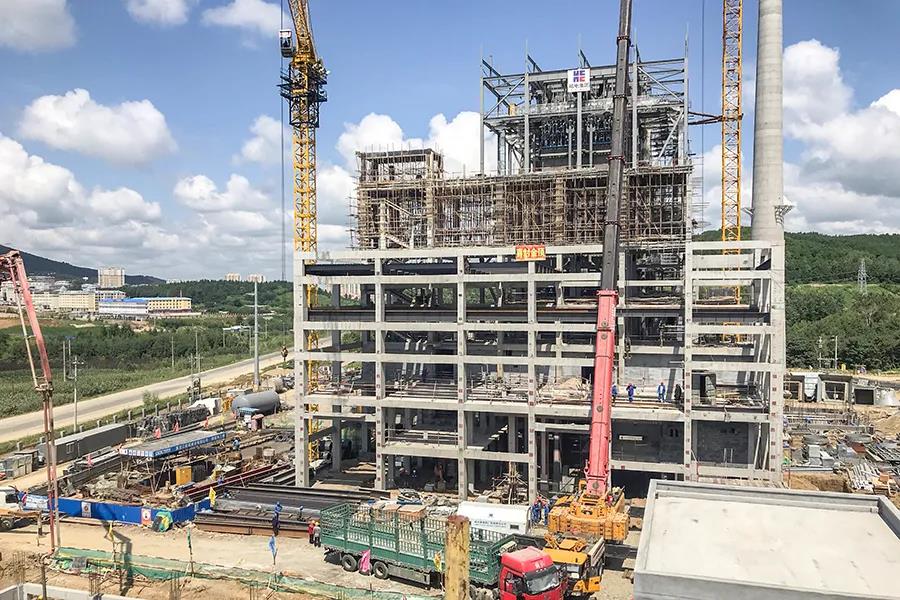

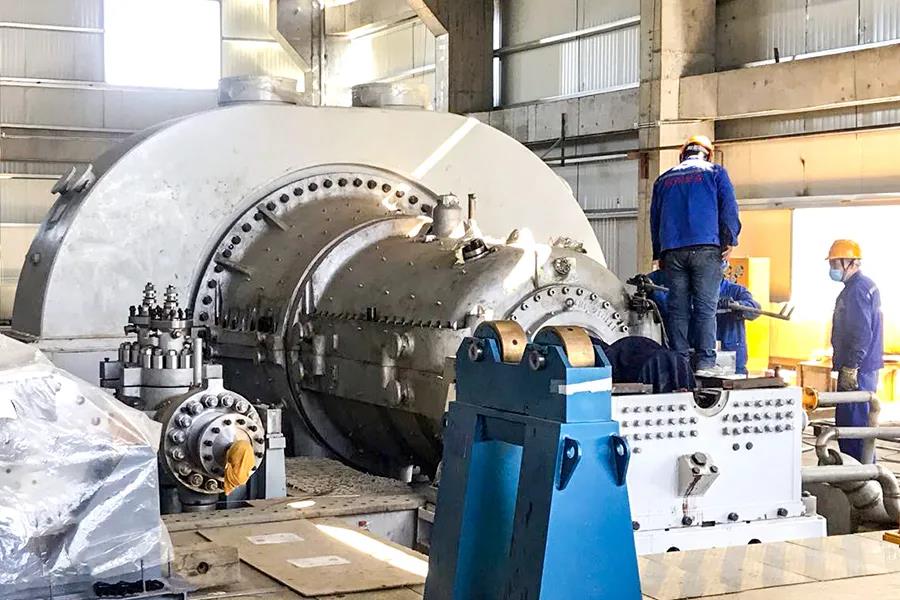

7月28日,发电机定子吊装完成、主厂房结构到顶。
从8月开始,东北地区又经历了三次连续强风暴雨天气考验,施工进度十分艰难。天气转好后,UG环球官网集团抚远项目团队迅速启动,组织现场积极排水,快速恢复正常生产施工。为确保项目建设如期推进,抚远项目现场实行“整体调试节点跟踪”和“各系统工期对标”两级集会制度,纵横两向矩阵式治理,包管项目建设进度。

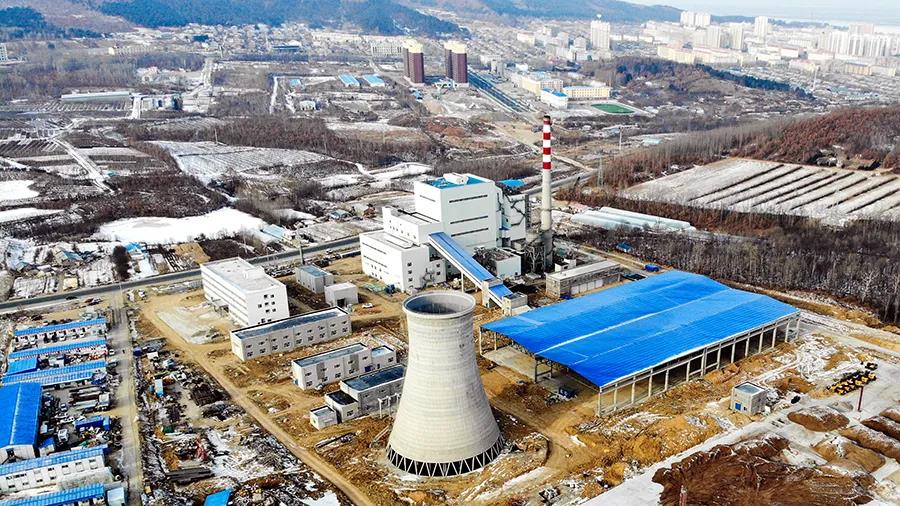

8月24日,自然通风冷却塔结构到顶。

9月18日,厂用电系统调试受电完成。

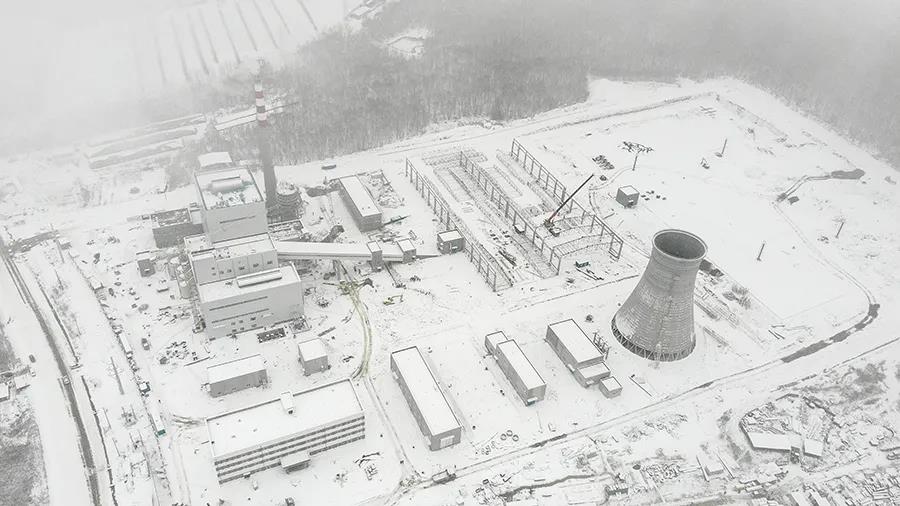

进入10月,抚远项目经历了寒流侵袭,接连两次强雨雪天气,使项目建设和机组调试事情受到严重阻碍,项目工期十分紧张。11月份以来,UG环球官网集团抚远项目团队全力展开抢攻,打响了与时间赛跑的攻坚战,凭据现场实际情况,动态调解施工计划和施工计划,各分系统调试事情积极配合,各单位治理人员思想统一、程序一致,全体事情人员各司其职,严格凭据项目计划稳步推进,冲刺最终目标。经过UG环球官网集团扶远项目团队上下齐心努力,12月12日圆满完成机组一次乐成并网发电目标,打造了UG环球官网集团生物质发电项目标杆工程。
